Decyzja o warunkach zabudowy to dokument, który często przesądza o tym, czy działka nadaje się do zabudowy, czy tylko dobrze wygląda na mapie. Z mojego doświadczenia największy błąd pojawia się wtedy, gdy ktoś traktuje ją jak formalność, a nie jak test zgodności inwestycji z otoczeniem, dojazdem i dostępem do mediów. W tym tekście pokazuję, kiedy taki formularz ma sens, jakie załączniki przygotować, ile to kosztuje, jak długo trwa postępowanie i gdzie najczęściej pojawiają się błędy, z uwzględnieniem aktualnych zasad na 2026 r.
Najważniejsze rzeczy, które trzeba wiedzieć przed złożeniem formularza
- Decyzja WZ jest potrzebna wtedy, gdy dla terenu nie ma miejscowego planu, a inwestycja wymaga ustalenia sposobu zabudowy.
- Sam dokument nie daje prawa do gruntu ani nie zastępuje pozwolenia na budowę.
- Do wniosku trzeba dołączyć mapę, opis inwestycji i dane o mediach, dojeździe oraz zagospodarowaniu terenu.
- Standardowy termin to zwykle 90 dni, ale dla domu 70 m2 bywa 21 dni, a dla biogazowni rolniczej 65 dni.
- Opłata skarbowa wynosi 598 zł, chyba że składa go właściciel lub użytkownik wieczysty terenu.
- W 2026 r. trzeba już patrzeć na plan ogólny gminy, bo po jego wejściu dostępność nowych decyzji ma być mocniej ograniczona.
Kiedy decyzja o warunkach zabudowy jest potrzebna i co naprawdę daje
Decyzja o warunkach zabudowy wchodzi do gry wtedy, gdy działka nie ma miejscowego planu zagospodarowania przestrzennego, a chcesz legalnie ustalić, co i w jakiej formie można tam zrobić. To dotyczy nie tylko budowy domu, ale też wielu zmian zagospodarowania terenu, które bez takiej decyzji nie przejdą dalej w procesie budowlanym.
Najważniejsze jest to, że WZ nie jest ani pozwoleniem na budowę, ani gwarancją, że z działką wszystko będzie proste. Z perspektywy inwestora to raczej bilet wstępu do kolejnego etapu, bo urząd sprawdza zgodność planowanej zabudowy z otoczeniem, a później jeszcze osobno weryfikuje prawo do terenu przy pozwoleniu na budowę. Z tego powodu sama decyzja nie robi z gruntu działki budowlanej w potocznym sensie, tylko porządkuje możliwość inwestycji.
W praktyce najczęściej chodzi o trzy scenariusze: kupujesz grunt pod dom, rozważasz podział i zabudowę kilku działek albo chcesz zmienić sposób użytkowania terenu. Jeśli któreś z tych działań ma być bezpieczne inwestycyjnie, nie zaczynałbym od projektu domu, tylko od sprawdzenia, czy teren w ogóle da się przeprowadzić przez procedurę. To prowadzi wprost do pytania, jak WZ ma się do planu miejscowego i nadchodzących zmian w planowaniu przestrzennym.
WZ, plan miejscowy i plan ogólny nie znaczą tego samego
Wielu kupujących działkę myli te trzy pojęcia, a to błąd kosztowny. MPZP mówi wprost, co wolno na terenie zrobić. WZ działa wtedy, gdy planu nie ma. Plan ogólny natomiast zaczyna ustawiać ramy dla przyszłych decyzji i ma coraz większy wpływ na to, czy w ogóle będzie można uzyskać nowe warunki zabudowy.
| Dokument | Co reguluje | Znaczenie dla inwestora | Praktyczny skutek |
|---|---|---|---|
| MPZP | Bezpośrednie przeznaczenie terenu i parametry zabudowy | Najszybsza odpowiedź, jeśli plan już obowiązuje | Projekt trzeba dostosować do planu |
| WZ | Warunki zabudowy dla terenu bez planu | Umożliwia ruszenie z inwestycją, ale po analizie sąsiedztwa | Nie daje prawa do gruntu i nie zastępuje pozwolenia |
| Plan ogólny | Ramowe zasady planowania w gminie | Coraz mocniej wpływa na to, gdzie WZ będzie możliwa | Po jego wejściu WZ ma być wydawana tylko na obszarach uzupełnienia zabudowy |
Na dzień przygotowania tekstu gminy dostały czas na uchwalenie planów ogólnych do 31 sierpnia 2026 r., a decyzje WZ mają być potem silniej związane z obszarami uzupełnienia zabudowy. Jeśli więc analizujesz grunt pod zakup, nie patrz wyłącznie na obecną sytuację, ale też na to, jak może wyglądać procedura za kilka miesięcy.
Z mojego doświadczenia to właśnie ten moment oddziela inwestorów, którzy działają spokojnie, od tych, którzy później próbują ratować zakup już po podpisaniu umowy. Dalej przechodzę do tego, co trzeba przygotować, zanim w ogóle pójdziesz do urzędu.

Jak przygotować dokumenty, żeby urząd nie odesłał cię z poprawkami
Najczęstszy problem nie polega na tym, że ktoś źle wypełnił rubrykę, tylko na tym, że opis inwestycji jest zbyt ogólny. Urząd musi dostać takie dane, żeby dało się ocenić nie tylko sam pomysł, ale też jego wpływ na teren, dojazd i infrastrukturę.

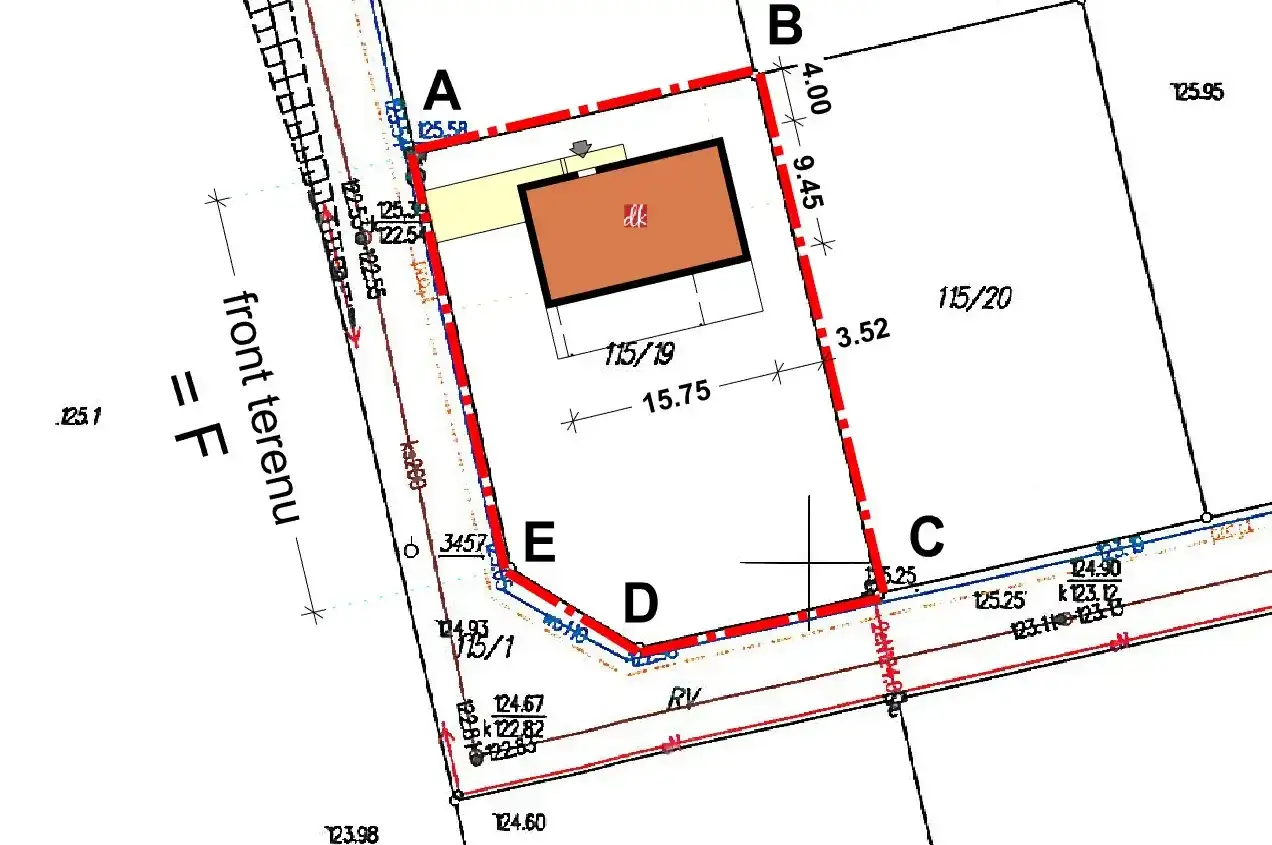

- Mapa zasadnicza albo ewidencyjna z zaznaczonym terenem inwestycji i obszarem oddziaływania.
- Granice terenu objętego wnioskiem - muszą być opisane jednoznacznie, bez zostawiania urzędowi domyślania się, o którą część działki chodzi.
- Charakterystyka inwestycji - przeznaczenie obiektu, gabaryty, powierzchnia zabudowy, sposób zagospodarowania terenu i dane techniczne.
- Informacje o mediach - zapotrzebowanie na wodę, energię, odprowadzanie ścieków, gospodarowanie odpadami i ewentualnie inne potrzeby infrastrukturalne.
- Dodatkowe dane dla nietypowych inwestycji - np. powierzchnia sprzedaży przy obiekcie handlowym albo parametry wymagane przy składowisku odpadów.
- Pełnomocnictwo i opłata 17 zł, jeśli sprawę prowadzi ktoś w twoim imieniu.
Ja zawsze radzę dopisać w opisie inwestycji trochę więcej niż minimum. Zbyt oszczędny opis wydaje się prosty tylko na papierze, a w praktyce urzędnik często musi prosić o uzupełnienie. To wydłuża sprawę bardziej niż jeden dobrze przygotowany akapit na początku.
Warto też pamiętać, że od 27 marca 2024 r. obowiązuje nowy wzór formularza. Jeżeli korzystasz ze starego pliku z internetu albo z formularza przygotowanego przez przypadkową stronę, ryzykujesz niepotrzebne wezwanie do poprawy. Następny krok to już sam sposób złożenia wniosku i terminy, które inwestorzy zwykle oceniają zbyt optymistycznie.Co urząd sprawdza, zanim wyda decyzję
Postępowanie WZ to nie jest formalność do odhaczenia. Urząd bada, czy inwestycja pasuje do sąsiedztwa, czy teren ma dostęp do drogi publicznej i czy można zapewnić podstawową obsługę infrastrukturalną. W praktyce chodzi o tzw. ład przestrzenny, a więc o to, żeby nowa zabudowa nie była przypadkowym wyjątkiem w środku zupełnie innej tkanki urbanistycznej.
Najważniejsze przesłanki, które zwykle wracają przy ocenie, to:
- kontynuacja funkcji i parametrów zabudowy w otoczeniu,
- dostęp do drogi publicznej,
- możliwość uzbrojenia terenu albo zapewnienia mediów,
- zgodność z przepisami odrębnymi, np. środowiskowymi lub ochronnymi,
- brak kolizji z planem miejscowym, jeśli taki jednak obowiązuje,
- czy inwestycja nie wymaga osobnych uzgodnień, które mogą wydłużyć procedurę.
To właśnie dlatego tak wiele wniosków wraca do poprawy albo kończy się odmową. Nie dlatego, że urząd nie chce wydać decyzji, tylko dlatego, że opisany pomysł nie da się obronić urbanistycznie. Najczęściej przegrywają działki odcięte od drogi, położone w środku rozproszonej zabudowy bez czytelnego sąsiedztwa albo takie, które kolidują z ograniczeniami środowiskowymi.
Jeżeli chcesz zmniejszyć ryzyko odmowy, myśl jak urzędnik, nie jak sprzedawca działki: pokaż, że projekt da się wpisać w teren. To prowadzi do praktycznej strony całej procedury - jak i kiedy taki wniosek składa się formalnie.
Jak złożyć wniosek i ile realnie trwa postępowanie
Wniosek możesz złożyć internetowo, osobiście w urzędzie albo listownie. Przy wersji online potrzebny jest profil zaufany, bo to on potwierdza tożsamość wnioskodawcy. Na poziomie praktycznym najwygodniejsza jest droga elektroniczna, ale tylko wtedy, gdy masz komplet załączników i wiesz, jak je podpisać oraz opisać.

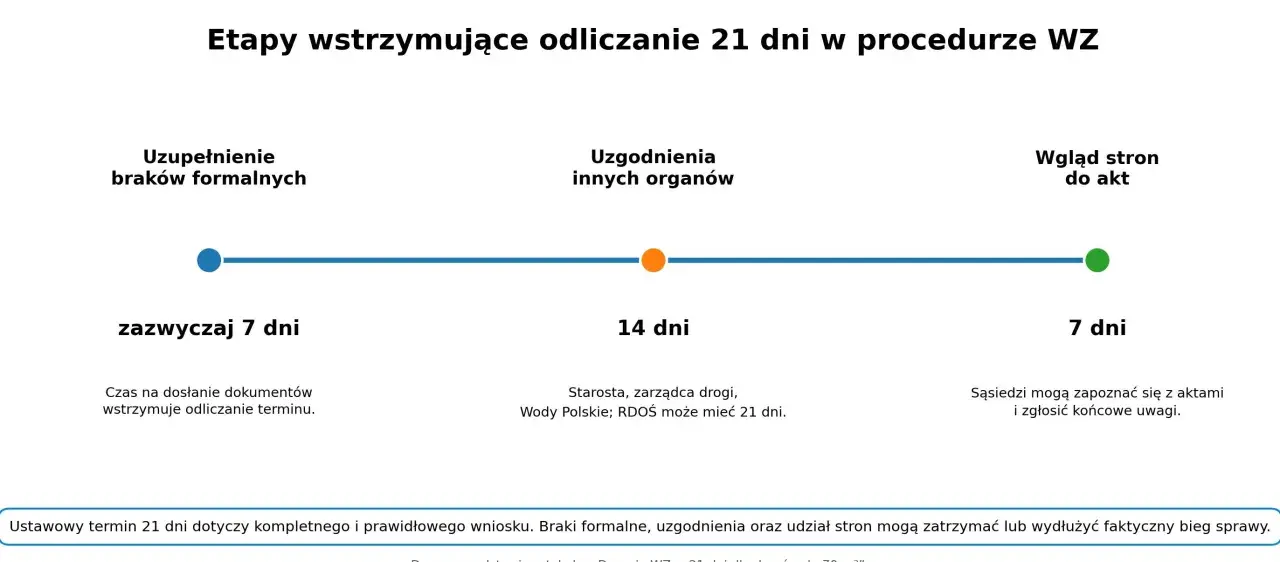

Urzędowe terminy są proste na papierze, ale w rzeczywistości bywają mniej komfortowe. Dla decyzji WZ standard to 90 dni w pozostałych przypadkach, 65 dni dla biogazowni rolniczej spełniającej ustawowe warunki i 21 dni dla wolno stojącego, maksymalnie dwukondygnacyjnego domu jednorodzinnego o powierzchni zabudowy do 70 m2, jeśli spełnia dodatkowe warunki ustawowe. W praktyce termin może się wydłużyć, bo nie wlicza się do niego czasu na uzgodnienia, opinie i niektóre zawieszenia postępowania.
| Rodzaj sprawy | Termin ustawowy | Co to oznacza w praktyce |
|---|---|---|
| Zwykła decyzja WZ | 90 dni | Najczęstszy wariant, ale rzadko kończy się „książkowo” przy prostym złożeniu wniosku |
| Dom do 70 m2 | 21 dni | Dotyczy tylko ściśle określonego typu inwestycji mieszkaniowej |
| Biogazownia rolnicza | 65 dni | To szczególny tryb dla inwestycji spełniających warunki ustawowe |
Jeżeli urząd przeciąga sprawę, inwestor może domagać się wymierzenia kary pieniężnej 500 zł za każdy dzień zwłoki, ale to nie jest narzędzie do straszenia urzędu przy każdej drobnej zwłoce. Sens ma dopiero wtedy, gdy faktycznie minął ustawowy termin, a sprawa nie jest uzasadniona złożonością lub brakami po twojej stronie. Z praktyki wynika, że lepiej najpierw pilnować kompletności dokumentów niż liczyć na sankcje.
Skoro już wiadomo, jak to składać i ile trwa, zostaje temat najczęściej zadawany przez kupujących grunt: ile to kosztuje, co można odwołać i jak długo taka decyzja naprawdę żyje. To właśnie ten fragment często rozstrzyga, czy projekt da się bezpiecznie zamknąć w budżecie.
Ile to kosztuje, kiedy można się odwołać i jak długo decyzja obowiązuje
Najważniejsza liczba to 598 zł - tyle wynosi opłata skarbowa za decyzję WZ, jeśli nie jesteś właścicielem ani użytkownikiem wieczystym terenu. Z opłaty są też zwolnione niektóre podmioty publiczne i organizacje pożytku publicznego. Jeżeli składasz wniosek jako właściciel albo użytkownik wieczysty, tej opłaty nie płacisz. Do tego dochodzi 17 zł za pełnomocnictwo, jeśli ktoś prowadzi sprawę za ciebie.
Od decyzji odmownej lub od samej decyzji możesz się odwołać w terminie 14 dni od doręczenia. Zasadą jest odwołanie do samorządowego kolegium odwoławczego za pośrednictwem organu, który wydał decyzję. Jeśli sprawę prowadzi wojewoda, odwołanie kieruje się do Ministra Rozwoju i Technologii. To ważne, bo wiele osób zakłada, że po odmowie nic już się nie da zrobić, a to zwykle nieprawda.
Od 1 stycznia 2026 r. nowe decyzje WZ wygasają po 5 latach od dnia, w którym stały się prawomocne. To już nie jest bezterminowy dokument do odłożenia na półkę. Dla inwestora oznacza to, że trzeba myśleć nie tylko o uzyskaniu decyzji, ale też o tempie dalszych kroków - projekcie, pozwoleniu i harmonogramie finansowania.
Ja patrzę na to prosto: jeśli działka ma potencjał, ale inwestycja będzie ruszać dopiero „kiedyś”, decyzja 5-letnia zmusza do dyscypliny. A to prowadzi do ostatniego, najbardziej praktycznego pytania - jak nie kupić gruntu, który na etapie WZ okaże się ślepą uliczką.
Co sprawdzić przed zakupem działki, żeby nie utknąć na samym starcie
Przy działkach i gruntach formularz WZ to często ostatni filtr, a nie pierwszy krok. Zanim zapłacisz za teren, sprawdź trzy rzeczy: dostęp do drogi, otoczenie zabudowy i ograniczenia wynikające z przepisów odrębnych. Bez tego nawet atrakcyjna cena potrafi okazać się pozorną okazją.
- Dojazd - bez realnego dostępu do drogi publicznej procedura szybko robi się problematyczna.
- Sąsiedztwo - jeśli w pobliżu nie ma zabudowy, która pozwala obronić nową funkcję, urząd może odmówić.
- Media - brak prądu, wody lub sensownego sposobu odprowadzenia ścieków nie przekreśla automatycznie działki, ale wymaga dobrego rozwiązania we wniosku.
- Ograniczenia środowiskowe i ochronne - rezerwat, park krajobrazowy, strefy ochronne czy tereny zalewowe potrafią zablokować projekt mimo dobrego położenia.
- Horyzont czasowy - jeśli kupujesz grunt inwestycyjnie, licz się z tym, że decyzja WZ ma dziś ograniczony czas ważności i może być trudniejsza do uzyskania po kolejnych zmianach planistycznych.
W 2026 r. szczególnie ważna jest jeszcze jedna rzecz: nie odkładaj decyzji o sprawdzeniu statusu planistycznego gminy. Jeśli plan ogólny już obowiązuje albo zaraz zacznie obowiązywać, to właśnie on może przesądzić, czy działka nadaje się pod zabudowę, czy tylko dobrze wygląda w ogłoszeniu. W praktyce to moment, w którym jeden szybki audyt oszczędza miesiące walki z dokumentami.
Jeżeli mam wskazać jedną zdrową zasadę, to brzmi ona tak: najpierw weryfikacja planistyczna, potem zaliczka, dopiero na końcu emocje. Przy gruntach ta kolejność rzadko zawodzi, a przy WZ potrafi uratować cały budżet inwestycji.
