Solidna płyta fundamentowa zaczyna się nie od betonu, ale od gruntu, który ma go utrzymać przez dziesiątki lat. Dobra podbudowa pod płytę fundamentową decyduje o tym, czy budynek będzie pracował równomiernie, czy pojawią się lokalne osiadania, pęknięcia i kłopoty z izolacją. Poniżej rozkładam temat na praktyczne elementy: warstwy, materiały, wymianę gruntu, koszty i błędy, które na budowie kosztują najwięcej.
Najważniejsze rzeczy, które decydują o trwałości podłoża
- Warstwa nośna ma przenieść obciążenia, wyrównać podłoże i ograniczyć wpływ wilgoci oraz mrozu.
- Humus i grunty organiczne usuwa się zwykle na 30-50 cm, a słabe warstwy wymienia się głębiej, jeśli wymagają tego badania geotechniczne.
- Materiał pod płytę układa się warstwami i zagęszcza etapami, najczęściej do wskaźnika Is > 0,95.
- Geowłóknina pomaga oddzielić grunt rodzimy od kruszywa, ale nie zastępuje zagęszczenia.
- Najczęściej stosuje się pospółkę, piasek lub kruszywo łamane, a wybór zależy od nośności gruntu i poziomu wody.
- Błędy w podbudowie wychodzą zwykle dopiero po zasypaniu, więc kontrola na etapie przygotowania wykopu jest kluczowa.
Po co w ogóle robi się warstwę nośną pod płytą
Z mojego doświadczenia największy błąd inwestora polega na przekonaniu, że „grunt to grunt”, a resztę załatwi zbrojenie i beton. W praktyce to właśnie warstwa nośna decyduje o tym, czy płyta fundamentowa dostanie stabilne, równe oparcie, czy będzie pracowała punktowo. Dobrze przygotowane podłoże przejmuje część obciążeń, wyrównuje różnice w gruncie i ogranicza ryzyko osiadania w miejscach bardziej wilgotnych albo słabszych.
Ta warstwa ma zwykle trzy zadania. Po pierwsze, stabilizuje teren po zdjęciu humusu i innych słabych warstw. Po drugie, wyrównuje powierzchnię, żeby izolacja i elementy szalunkowe mogły zostać ułożone precyzyjnie. Po trzecie, pomaga w odwodnieniu, czyli nie dopuszcza do tego, aby woda zalegała tuż pod konstrukcją.
Na dobrej działce z piaskiem i niskim poziomem wód ta praca bywa stosunkowo prosta. Na glinie, nasypie albo gruncie z domieszką materiału organicznego zaczyna się prawdziwa robota ziemna. I właśnie dlatego warto rozumieć, jak powinien wyglądać cały układ warstw, zanim zamówi się beton. To prowadzi do pytania o samą konstrukcję podłoża.

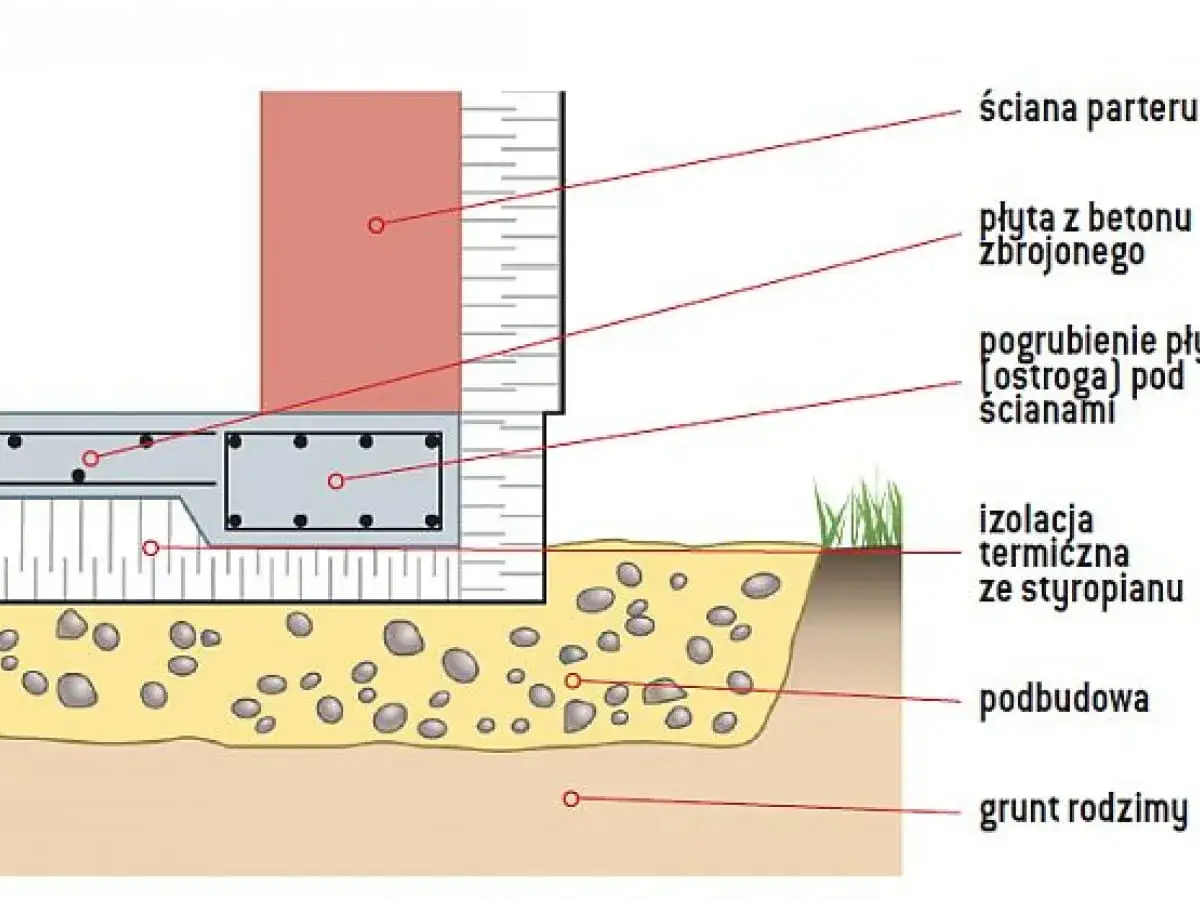

Jak wygląda poprawny układ warstw pod płytą
Jeśli miałbym opisać poprawny układ najprościej, zacząłbym od gruntu rodzimego, potem dałbym warstwę separacyjną, następnie zasypkę nośną, a dopiero dalej izolację i samą płytę. Kolejność ma znaczenie, bo każda warstwa odpowiada za coś innego. Przeskakiwanie etapów kończy się zwykle tym, że ktoś próbuje „naprawić” brak stabilizacji grubszą warstwą styropianu albo dodatkowym betonem. To nie działa.
| Warstwa | Typowa grubość | Rola | Na co uważać |
|---|---|---|---|
| Grunt rodzimy po zdjęciu humusu | Poziom wyjściowy po odkryciu nośnej warstwy | Stanowi bazę pod dalsze prace | Nie zostawia się kieszeni z ziemią roślinną, korzeni ani błota |
| Geowłóknina separacyjna | 1 warstwa | Oddziela grunt od kruszywa i ogranicza ich mieszanie | To nie jest zamiennik zagęszczenia |
| Podbudowa z pospółki, piasku lub kruszywa | Najczęściej 20-30 cm na jedną warstwę, łącznie często 30-50 cm przy wymianie gruntu | Tworzy nośną, równą bazę pod płytę | Każdą warstwę trzeba zagęścić osobno |
| Warstwa wyrównawcza lub chudy beton | Około 8-10 cm, jeśli projekt to przewiduje | Porządkuje podłoże i ułatwia dalsze roboty | Nie wszędzie jest konieczna |
Przy rozkładaniu zasypki nie pracuję „na oko”. W praktyce liczą się rzędne, poziomica laserowa i kolejność robót. Instalacje wodno-kanalizacyjne, przepusty i elementy przejściowe najlepiej zaplanować już na tym etapie, bo późniejsze kucie gotowej warstwy to niepotrzebny koszt i ryzyko uszkodzeń. Na końcu tej części zawsze zostaje jeszcze jedno pytanie: kiedy samą zasypką nie da się już uratować sytuacji i trzeba wymienić grunt głębiej.
Kiedy trzeba wymienić grunt, a kiedy wystarczy go zagęścić
Nie każda działka wymaga takiej samej ingerencji. Na gruncie piaszczystym, nośnym i suchym często wystarczy zdjęcie humusu, wyrównanie terenu i dobrze wykonana zasypka. Na działkach z gliną, torfem, starym nasypem albo podwyższonym poziomem wód gruntowych sytuacja wygląda inaczej. Tam często trzeba zejść niżej, usunąć słabe warstwy i dopiero budować nowy układ nośny.
W Polsce strefa przemarzania gruntu wynosi zwykle od 80 do 140 cm, więc przy planowaniu fundamentu płytowego trzeba brać pod uwagę nie tylko nośność, ale też wilgoć i zachowanie gruntu zimą. Sama płyta nie musi leżeć na takiej głębokości, ale jej krawędzie, izolacja i odwodnienie muszą uwzględniać lokalne warunki. To ważne zwłaszcza tam, gdzie działka jest mokra po opadach albo stoi na dawnym terenie podnoszonym nasypem.
Ja najczęściej traktuję badania geotechniczne jako oszczędność, a nie koszt. Dają odpowiedź na trzy kluczowe pytania: co leży pod humusem, jak zachowuje się grunt po nasiąknięciu i czy potrzebna będzie wymiana materiału na większej głębokości niż standardowe 30-50 cm. Jeśli raport pokazuje grunt słabonośny, nie opłaca się udawać, że „warstwa pospółki załatwi sprawę”. Nie załatwi. Wtedy trzeba dobrać materiał i technologię pod realne warunki, a nie pod życzenie inwestora.
To naturalnie prowadzi do wyboru materiału, bo nie każda zasypka zachowuje się tak samo.
Jakie materiały sprawdzają się najlepiej
Wybór materiału pod płytę fundamentową zależy od gruntu, poziomu wody i budżetu. W typowym domu jednorodzinnym najczęściej spotykam pospółkę lub mieszankę żwirowo-piaskową, bo dobrze łączą cenę, dostępność i parametry techniczne. Na mokrej lub problematycznej działce częściej wygrywa kruszywo łamane, a geowłóknina staje się praktycznie obowiązkowa.
| Materiał | Zalety | Kiedy ma sens | Ograniczenia |
|---|---|---|---|
| Pospółka | Dobra równowaga ceny i nośności, łatwa do zagęszczenia | Większość typowych domów na umiarkowanie dobrym gruncie | Wymaga starannego układania warstwami i kontroli wilgotności |
| Piasek budowlany lub płukany | Łatwy do wyrównania, wygodny w obróbce | Równe i suche działki, korekta poziomu | Na gruncie mokrym i słabym może być zbyt podatny na wymywanie |
| Kruszywo łamane lub tłuczeń | Bardzo stabilne, dobre odprowadzenie wody | Działki z wilgocią, większe obciążenia, gorszy grunt rodzimy | Zwykle droższe i trudniejsze do idealnego wypoziomowania |
| Geowłóknina | Separuje warstwy i ogranicza ich mieszanie | Prawie zawsze przy gruntach mieszanych, wilgotnych lub nasypowych | Nie przenosi obciążeń sama z siebie |
| Szkło piankowe lub keramzyt | Lekkie, dobrze izolują i mogą poprawiać parametry podłoża | Rozwiązania specjalne, wymagające projektu pod konkretną działkę | Wyższy koszt i większa zależność od technologii wykonawcy |
W 2026 roku ceny materiałów sypkich nadal mocno zależą od regionu i transportu, ale orientacyjnie pospółkę można znaleźć w hurcie już od około 25-70 zł za tonę netto, a piasek budowlany najczęściej kosztuje około 45-85 zł za tonę. Kruszywo łamane bywa droższe, ale na słabszym gruncie często okazuje się lepszym wyborem niż pozorna oszczędność na tańszym materiale. Sama geowłóknina to zwykle wydatek liczony w kilku złotych za metr bieżący, przy czym cena rośnie wraz z gramaturą i wytrzymałością.
Ja zwykle zaczynam od prostego pytania: czy działka ma być tylko tanio przygotowana, czy ma mieć spokój na lata. Jeśli odpowiedź brzmi „spokój”, nie upierałbym się przy najtańszym materiale za wszelką cenę. Właśnie tutaj wychodzą najczęstsze błędy wykonawcze, bo zły dobór materiału często idzie w parze z równie złą technologią układania.
Najczęstsze błędy, które wychodzą dopiero po zasypaniu
Na budowie bardzo łatwo popełnić błędy, których nie widać od razu. Problem ujawnia się dopiero po czasie, gdy płyta zaczyna pracować nierówno, pojawiają się rysy albo instalacje przestają trzymać poziom. Z mojego punktu widzenia są cztery grupy błędów, które powtarzają się najczęściej.
- Zbyt grube warstwy zasypki. Jeśli ktoś wysypuje 40-50 cm materiału naraz i liczy, że zagęszczarka wszystko załatwi, to prawie zawsze kończy się to nierówną podbudową.
- Brak kontroli zagęszczenia. Wskaźnik Is pokazuje, jak mocno materiał został zagęszczony względem stanu odniesienia. Gdy nie ma pomiaru, zostaje tylko wiara w sprzęt i operatora.
- Mieszanie gruntu rodzimego z kruszywem. Bez geowłókniny warstwy potrafią się z czasem przenikać, a nośność podłoża spada.
- Zostawienie humusu, błota i korzeni. Organiczne resztki pracują inaczej niż stabilne kruszywo, więc po czasie tworzą lokalne zapadnięcia.
- Źle zaplanowane przepusty instalacyjne. Jeśli kanalizacja, woda i zasilanie nie są doprowadzone na czas, wykonawca zaczyna kombinować już na gotowej warstwie.
- Zasypywanie mokrego wykopu. Po dużych opadach woda stojąca w dnie wykopu powinna zostać usunięta albo teren trzeba osuszyć. Dosypywanie materiału „na mokro” tylko ukrywa problem.
Najgorsze w tych błędach jest to, że często nie bolą od razu. Budynek stoi, beton wygląda dobrze, a problem zaczyna wychodzić dopiero po pierwszej zimie albo po kilku sezonach. Dlatego jeśli wykonawca nie potrafi pokazać wyników zagęszczenia, sensownego planu warstw i jasnego sposobu odwodnienia, ja traktuję to jako sygnał ostrzegawczy. Z tej perspektywy równie ważne jest pytanie o czas i koszty, bo to one najczęściej skłaniają inwestora do skrótów.
Ile trwa przygotowanie podłoża i jaki to ma koszt
Przy prostym gruncie przygotowanie wykopu i podbudowy pod dom jednorodzinny trwa zwykle od jednego do kilku dni. Na dobrze dostępnym placu budowy zdarza się, że zdjęcie humusu, rozścielenie zasypki i podstawowe zagęszczenie da się zrobić w 1-2 dni. Gdy potrzebna jest wymiana gruntu, osuszanie albo wielowarstwowe zagęszczanie, prace potrafią wydłużyć się do kilku dni więcej. W trudnych warunkach to normalne, a nie oznaka opóźnienia.
Skala materiału jest łatwa do niedoszacowania. Warstwa o grubości 30 cm na powierzchni 100 m² to już około 30 m³ materiału. Przy domu o rzucie 120 m² robi się z tego około 36 m³, a przy większej wymianie gruntu jeszcze więcej. Właśnie dlatego transport i sprzęt często kosztują więcej niż sam surowiec.
| Element | Orientacyjny zakres cenowy w 2026 roku | Co to oznacza w praktyce |
|---|---|---|
| Pospółka | Około 25-70 zł/t netto w hurcie | Duże różnice wynikają z regionu, frakcji i transportu |
| Piasek budowlany lub płukany | Około 45-85 zł/t | Im lepiej przesiany i czystszy, tym zwykle droższy |
| Kruszywo łamane | Zwykle więcej niż pospółka, często około 50-90 zł/t i wyżej | Daje większą stabilność, ale podnosi koszt podbudowy |
| Geowłóknina | Najczęściej kilka złotych za metr bieżący | Cena zależy od gramatury, szerokości i odporności |
| Zagęszczanie i sprzęt | Wyceniane osobno lub w pakiecie z robotami ziemnymi | To często pozycja, która najmocniej zmienia końcowy rachunek |
Jeśli patrzę na koszt całej inwestycji, to najczęściej właśnie tutaj warto nie szukać pozornych oszczędności. Zły materiał, brak separacji albo słabe zagęszczenie mogą później kosztować wielokrotnie więcej niż dopłata do lepszego wykonania. I to prowadzi do ostatniego etapu, czyli sprawdzenia wszystkiego przed betonowaniem.
Co sprawdzić przed betonowaniem, żeby nie wracać do wykopu
Na sam koniec robię prostą kontrolę. Nie chodzi o formalność, tylko o to, żeby wylanie betonu nie zamknęło drogi do naprawy drobnych błędów. Po zalaniu płyty poprawki są dużo trudniejsze, a przy źle przygotowanym podłożu praktycznie przestaje być miejsce na kompromisy.
- Czy poziomy zgadzają się z projektem i nie ma lokalnych zapadnięć.
- Czy podbudowa została zagęszczona warstwami, a nie jednorazowo na dużą grubość.
- Czy nie ma stojącej wody, błota, korzeni i materiału organicznego.
- Czy wszystkie przepusty instalacyjne są już na swoim miejscu.

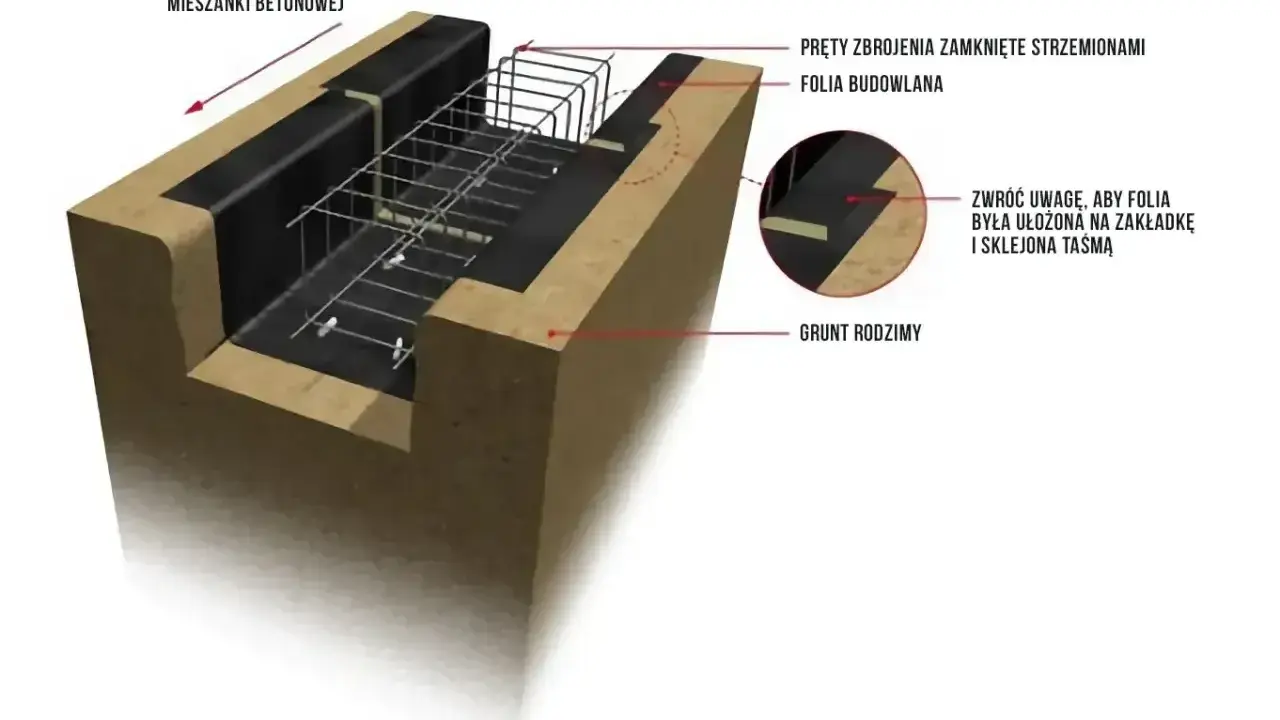

- Czy geowłóknina, izolacja i elementy brzegowe są ułożone zgodnie z technologią systemu.
- Czy wykonawca potrafi pokazać pomiar zagęszczenia albo przynajmniej sensowny protokół odbioru robót ziemnych.
W praktyce wolę zatrzymać betonowóz na godzinę niż poprawiać źle przygotowany wykop przez kolejne tygodnie. Przy płycie fundamentowej najwięcej oszczędza się nie na betonie, tylko na dobrze wykonanym podłożu. Jeśli ta część jest zrobiona równo, sucho i zgodnie z projektem, reszta budowy przebiega po prostu spokojniej.
