Zgłoszenie domku letniskowego - Jak uniknąć błędów?

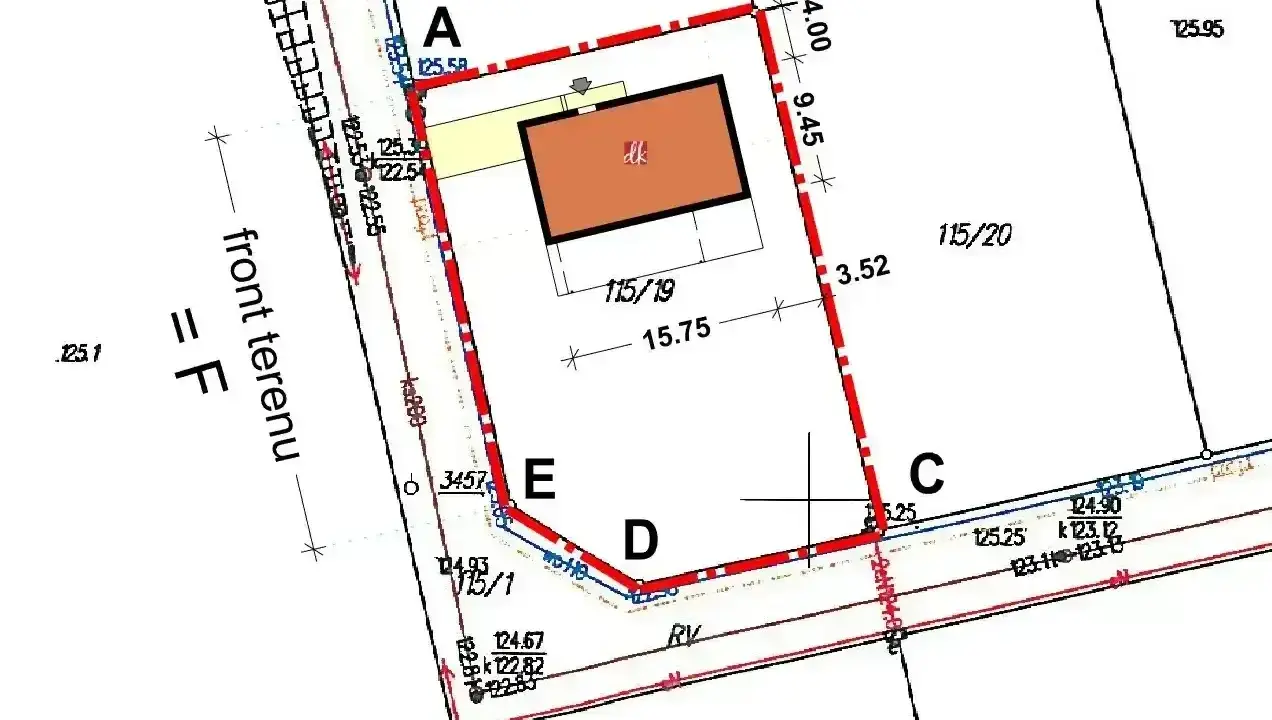

Plan sytuacyjny z zaznaczonym budynkiem rekreacji indywidualnej. Widać granice działki, wymiary i oznaczenia.

Napisano przez

Kornel Jasiński

Opublikowano

7 maj 2026

Spis treści

Budowa domku letniskowego nie zaczyna się od zamówienia materiałów, tylko od sprawdzenia, czy działka i sam obiekt mieszczą się w warunkach prawa budowlanego. W praktyce zgłoszenie budynku rekreacji indywidualnej sprowadza się do trzech pytań: czy obiekt jest wolnostojący i parterowy, czy jego powierzchnia mieści się w limicie oraz czy plan miejscowy albo decyzja o warunkach zabudowy w ogóle dopuszcza taką zabudowę. Poniżej rozkładam to po ludzku, bez urzędniczego żargonu, żeby było jasne, co przygotować i gdzie najłatwiej popełnić błąd.

Najważniejsze zasady, które warto sprawdzić przed złożeniem zgłoszenia

  • Dom letniskowy musi być przeznaczony do okresowego wypoczynku, a nie do stałego zamieszkania.
  • Liczy się powierzchnia zabudowy, czyli rzut budynku na grunt, a nie powierzchnia użytkowa.
  • Prawo dopuszcza wariant do 35 m2 oraz szerszy wariant do 70 m2, ale tylko przy dodatkowych warunkach konstrukcyjnych.
  • Na jednej działce nie może być więcej niż jeden taki budynek na każde 500 m2 powierzchni działki.
  • Organ administracji ma 21 dni na reakcję; brak sprzeciwu oznacza milczącą zgodę.
  • Do zgłoszenia zawsze dołączasz oświadczenie o prawie do dysponowania nieruchomością, a czasem także WZ, szkice i inne dokumenty.

Kiedy domek letniskowy można zgłosić, a kiedy potrzebujesz innej ścieżki

Obecnie, w 2026 r., przepisy nadal pozwalają postawić wolnostojący, parterowy domek rekreacyjny bez pozwolenia na budowę, ale tylko wtedy, gdy mieści się on w ustawowych ramach. To nie jest furtka do budowy „małego domu” pod inną nazwą. Liczy się realna funkcja obiektu, jego konstrukcja i zgodność z przepisami przestrzennymi.

Najprościej mówiąc: jeśli budynek ma służyć okresowemu wypoczynkowi, stoi samodzielnie na działce i nie wychodzi poza limity powierzchni, zgłoszenie zwykle wystarcza. Jeśli jednak obiekt zaczyna przypominać dom całoroczny, ma dodatkową kondygnację, przekracza dopuszczalne parametry albo nie pasuje do zapisów planu miejscowego, trzeba liczyć się z bardziej wymagającą procedurą.

Wariant Kiedy pasuje Na co uważać
Do 35 m2 Najprostsza wersja domku letniskowego, wolnostojąca i parterowa. Trzeba pilnować powierzchni zabudowy i liczby obiektów na działce.
Powyżej 35 m2 do 70 m2 Domek nadal może wejść w tryb zgłoszenia, ale musi spełniać dodatkowe warunki: parterowy, wolnostojący, rozpiętość elementów konstrukcyjnych do 6 m i wysięg wsporników do 2 m. To wariant dla lepiej dopracowanej dokumentacji i dokładniejszego sprawdzenia parametrów technicznych.
Poza tymi limitami Jeśli obiekt przekracza wymogi albo nie pasuje do kategorii rekreacyjnej. Wchodzi inna procedura, często już z pozwoleniem na budowę.

W praktyce najwięcej problemów rodzi nie sam metraż, tylko błędne zakwalifikowanie obiektu. Jeśli ktoś planuje domek z antresolą, poddaszem użytkowym albo funkcją całoroczną, ja od razu zakładam dodatkową weryfikację, bo właśnie tam urzędy najczęściej widzą rozjazd między nazwą inwestycji a jej rzeczywistym charakterem. Z tego miejsca warto przejść do samej procedury i zobaczyć, jak wygląda ona krok po kroku.

Budynek rekreacji indywidualnej w trakcie budowy, z widocznymi oknami i drzwiami tarasowymi, na tle zielonych wzgórz.

Jak wygląda procedura zgłoszenia krok po kroku

Sam proces nie jest długi, ale wymaga porządku. Najlepiej podchodzę do niego jak do listy kontrolnej: najpierw sprawdzam teren, potem kompletuję dane, a dopiero na końcu składam formularz. Dzięki temu nie marnuję 21 dni na poprawki, których dało się uniknąć wcześniej.

  1. Sprawdź, czy działka dopuszcza taką zabudowę. Jeśli obowiązuje miejscowy plan zagospodarowania przestrzennego, to on wyznacza granice gry. Jeśli planu nie ma, trzeba sprawdzić, czy potrzebna jest decyzja o warunkach zabudowy.
  2. Zweryfikuj parametry budynku. Domek musi być wolnostojący, parterowy i mieścić się w limicie powierzchni oraz liczby obiektów na działce.
  3. Zbierz dane formalne. Potrzebne będą m.in. dane inwestora, dane do korespondencji, miejsce inwestycji oraz planowany termin rozpoczęcia robót.
  4. Wypełnij zgłoszenie. Standardowo używa się formularza PB-2 i można to zrobić elektronicznie w serwisie e-Budownictwo albo w wersji papierowej.
  5. Dołącz wymagane załączniki. Podstawą jest oświadczenie o prawie do dysponowania nieruchomością na cele budowlane, a w zależności od sytuacji także dodatkowe dokumenty.
  6. Złóż zgłoszenie do właściwego organu. Zwykle będzie to starosta albo prezydent miasta na prawach powiatu, a w szczególnych przypadkach wojewoda.
  7. Odczekaj 21 dni. Jeśli urząd nie wniesie sprzeciwu, działa milcząca zgoda. Jeśli wezwie do uzupełnienia, termin biegnie dalej dopiero po dosłaniu braków.

Najważniejsza rzecz praktyczna: nie zaczynaj robót przed upływem tego terminu, chyba że organ wcześniej wyda zaświadczenie o braku sprzeciwu. To jeden z tych detali, które wydają się błahe, a później potrafią skomplikować całą inwestycję. Żeby dobrze przejść przez ten etap, trzeba jeszcze wiedzieć, co dokładnie dołączyć do teczki z dokumentami.

Jakie dokumenty zwykle trzeba przygotować

W przypadku takich inwestycji urząd nie oczekuje rozbudowanego pakietu jak przy pełnym pozwoleniu, ale to nie znaczy, że można wysłać sam pusty formularz. Najbezpieczniej jest mieć przy sobie komplet podstawowych dokumentów i dopiero wtedy składać zgłoszenie. Wiele opóźnień zaczyna się od zdania: „myślałem, że to nie będzie potrzebne”.

Dokument Kiedy jest potrzebny Dlaczego ma znaczenie
Oświadczenie o prawie do dysponowania nieruchomością na cele budowlane Zawsze Bez tego zgłoszenie jest niepełne, bo urząd musi wiedzieć, że inwestor ma prawo prowadzić roboty na danej działce.
Decyzja o warunkach zabudowy Gdy nie ma MPZP i decyzja jest wymagana Potwierdza, że zamierzenie mieści się w zasadach planowania przestrzennego.
Szkic lub rysunek usytuowania Gdy trzeba doprecyzować lokalizację obiektu Pomaga pokazać, gdzie dokładnie domek ma stanąć względem granic i innych obiektów.
Opinie, uzgodnienia, pozwolenia i inne dokumenty z odrębnych przepisów Gdy wymaga tego konkretna działka lub lokalizacja Dotyczy sytuacji nietypowych, np. terenów objętych dodatkowymi ograniczeniami.
Pełnomocnictwo Gdy inwestor działa przez pełnomocnika Do pełnomocnictwa zwykle dochodzi opłata skarbowa 17 zł, chyba że działa najbliższa rodzina lub zachodzi ustawowe zwolnienie.
Potwierdzenie opłaty skarbowej Gdy dana czynność podlega opłacie Przy samym zgłoszeniu domku letniskowego usługa jest co do zasady bezpłatna, ale opłata może pojawić się przy pełnomocnictwie.

Przy składaniu elektronicznym wiele załączników można wysłać jako skan lub zdjęcie, ale dokumenty podpisane elektronicznie są traktowane jak oryginały. Z praktycznego punktu widzenia warto od razu przygotować poprawne dane ewidencyjne działki i nie liczyć na to, że urząd sam „domyśli się”, o który fragment terenu chodzi. To właśnie w dokumentach kryje się najwięcej prostych, ale kosztownych pomyłek.

Najczęstsze błędy, które kończą się sprzeciwem urzędu

W zgłoszeniach rekreacyjnych nie przegrywa się zwykle na wielkiej, skomplikowanej kwestii. Przegrywa się na niedokładności. Z mojego doświadczenia najczęściej problem robi jedna z poniższych rzeczy:

  • Pomieszanie powierzchni zabudowy z powierzchnią użytkową - liczy się obrys budynku na gruncie, a nie suma metrów pokoi i pomieszczeń.
  • Ignorowanie MPZP albo decyzji WZ - nawet poprawny technicznie domek nie przejdzie, jeśli lokalne przepisy nie dopuszczają takiej zabudowy.
  • Przekroczenie limitu 1 obiektu na 500 m2 działki - to częsty błąd przy większych parcelach rekreacyjnych.
  • Zmiana charakteru obiektu w trakcie projektu - jeśli domek zaczyna przypominać budynek całoroczny, urząd może patrzeć na niego zupełnie inaczej.
  • Start robót przed upływem 21 dni - formalnie to za wcześnie, chyba że organ wcześniej wyda zaświadczenie o braku sprzeciwu.
  • Niedopełnienie pełnomocnictwa - brak podpisu, brak opłaty albo zły zakres umocowania potrafią zatrzymać sprawę na starcie.

Najbardziej zdradliwy jest ostatni punkt ukryty pod pozornie niewinną zmianą przeznaczenia. Jeśli ktoś po cichu planuje domek „letniskowy”, ale od początku chce z niego korzystać jak z domu na stałe, lepiej to wyjaśnić przed zgłoszeniem. W takich sytuacjach urząd nie patrzy na nazwę katalogową, tylko na realną funkcję obiektu. Skoro wiadomo już, gdzie ludzie najczęściej się potykają, czas policzyć pieniądze i terminy.

Ile to kosztuje i ile czeka się na decyzję

Finansowo ta procedura jest zwykle łagodna. Samo zgłoszenie domku letniskowego jest co do zasady bezpłatne, więc nie ma tu opłaty porównywalnej z kosztami pozwolenia na budowę. Realny wydatek pojawia się najczęściej wtedy, gdy inwestor korzysta z pełnomocnika albo musi zdobyć dodatkowe dokumenty wynikające z lokalnych warunków.

Pozycja Typowy koszt Uwagi praktyczne
Samo zgłoszenie 0 zł To standard przy tego typu inwestycji.
Pełnomocnictwo 17 zł Opłata nie obowiązuje w części przypadków rodzinnych, np. przy pełnomocnictwie dla małżonka, rodziców, dzieci czy rodzeństwa.
Reakcja urzędu 21 dni Po tym terminie, przy braku sprzeciwu, działa milcząca zgoda.
Uzupełnienie braków Bez stałej stawki Jeśli urząd wezwie do uzupełnienia, czas rozpatrzenia wydłuża się o kolejny cykl.

W praktyce największym kosztem nie jest opłata skarbowa, tylko opóźnienie budowy. Każdy tydzień stracony na poprawki to zwykle wyższe ceny materiałów, przesunięta ekipa i gorsza organizacja całej inwestycji. Dlatego przed wysyłką warto przejść jeszcze raz przez krótką checklistę, która oszczędza najwięcej nerwów.

Co sprawdzam przed wysłaniem zgłoszenia, żeby nie wracać do papierów

Gdy mam już projekt w głowie albo na papierze, zawsze robię szybki test zgodności. To zajmuje kilka minut, a często ratuje kilka tygodni. W tej kolejności sprawdzam:

  • czy działka jest objęta planem miejscowym albo czy potrzebna jest decyzja WZ,
  • czy domek naprawdę mieści się w limicie 35 m2 albo 70 m2,
  • czy obiekt pozostaje wolnostojący i parterowy,
  • czy na działce nie przekroczę limitu jednego takiego budynku na 500 m2,
  • czy mam poprawne dane ewidencyjne działki i termin rozpoczęcia robót,
  • czy pełnomocnik ma właściwe umocowanie i rozumiem, czy należy się opłata 17 zł,
  • czy sposób użytkowania obiektu naprawdę odpowiada kategorii rekreacyjnej, a nie całorocznej.

Jeżeli któryś z tych punktów budzi wątpliwość, lepiej zatrzymać się przed złożeniem wniosku niż tłumaczyć sprawę po sprzeciwie. Z mojego punktu widzenia właśnie taka wstępna kontrola decyduje o tym, czy zgłoszenie przejdzie spokojnie, czy zamieni się w korespondencję z urzędem. I to jest już dobry moment na ostatnią rzecz, która spina całą procedurę.

Co warto ustalić zanim ruszy budowa domku letniskowego

Jeśli działka i projekt mieszczą się w przepisach, zgłoszenie jest najszybszą i najczystszą drogą do rozpoczęcia budowy. Jeśli jednak inwestycja jest na granicy limitów, ma nietypową lokalizację albo ma w praktyce służyć czemuś więcej niż sezonowy wypoczynek, lepiej potraktować formalności poważnie już na początku. W takich sprawach najdroższe błędy robi się nie przy składaniu formularza, tylko wtedy, gdy ktoś zakłada, że „jakoś to będzie”.

Ja przy takich inwestycjach trzymam się prostej zasady: najpierw zgodność z planem i parametrami, potem zgłoszenie, dopiero później sprzęt, wykonawca i harmonogram prac. To nie jest biurokratyczna ostrożność dla samej ostrożności, tylko realny sposób na uniknięcie sprzeciwu, poprawek i niepotrzebnych przestojów.

FAQ - Najczęstsze pytania

Samo zgłoszenie jest bezpłatne. Koszty mogą pojawić się przy pełnomocnictwie (17 zł, chyba że dotyczy najbliższej rodziny) lub konieczności uzyskania dodatkowych dokumentów, np. decyzji o warunkach zabudowy.

Organ administracji ma 21 dni na rozpatrzenie zgłoszenia. Brak sprzeciwu w tym terminie oznacza tzw. milczącą zgodę. Ważne, aby nie rozpoczynać robót przed upływem tego okresu.

Najczęstsze błędy to mylenie powierzchni zabudowy z użytkową, ignorowanie MPZP/WZ, przekroczenie limitu obiektów na działce (1 na 500 m2), zmiana charakteru obiektu na całoroczny oraz rozpoczęcie robót przed upływem 21 dni.

Zgłoszenie dotyczy obiektów parterowych. Antresola lub poddasze użytkowe mogą zmienić kwalifikację obiektu, co często wymaga już pozwolenia na budowę i jest powodem sprzeciwu urzędu.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

zgłoszenie budynku rekreacji indywidualnej zgłoszenie budowy domku letniskowego domek letniskowy bez pozwolenia budowa domku rekreacyjnego przepisy formalności domek letniskowy zgłoszenie domku do 70m2

Udostępnij artykuł

Kornel Jasiński

Kornel Jasiński

Nazywam się Kornel Jasiński i od ponad pięciu lat zajmuję się rynkiem nieruchomości, budową oraz inwestycjami. Na co dzień analizuję aktualne trendy oraz zmiany w przepisach, co pozwala mi dostarczać rzetelne i użyteczne informacje dla osób zainteresowanych tymi tematami. W swoich tekstach skupiam się na wyjaśnianiu złożonych zagadnień w przystępny sposób, aby każdy mógł zrozumieć dynamicznie rozwijający się świat nieruchomości. Zależy mi na tym, aby moje analizy były oparte na sprawdzonych źródłach i aktualnych danych, co buduje zaufanie i autorytet wśród czytelników.

Napisz komentarz
