Przyłączenie działki do sieci elektrycznej to jeden z tych etapów budowy, które najlepiej domknąć wcześnie, zanim ruszą roboty ziemne i zamówienia materiałów. W tym tekście rozkładam na czynniki pierwsze przyłącze energetyczne do działki, pokazuję procedurę krok po kroku, wymagane dokumenty, realne koszty i miejsca, w których najczęściej pojawiają się opóźnienia. Skupiam się na praktyce, bo właśnie tu najłatwiej o niepotrzebne przestoje i dodatkowe wydatki.
Najważniejsze rzeczy, które trzeba wiedzieć przed złożeniem wniosku
- Najpierw sprawdź, czy sieć w ogóle jest blisko działki i gdzie najlepiej poprowadzić zasilanie.
- Do wniosku zwykle potrzebujesz tytułu prawnego do nieruchomości, planu zabudowy albo szkicu sytuacyjnego oraz informacji o planowanej mocy.
- W typowej procedurze dla domu jednorodzinnego kluczowe są warunki przyłączenia, umowa przyłączeniowa i gotowa instalacja wewnętrzna.
- Koszt zależy głównie od mocy, rodzaju przyłącza i długości trasy do granicy działki.
- Największe opóźnienia powodują braki formalne, zbyt późne złożenie wniosku i niedoszacowanie mocy.
Od czego zacząć, żeby nie ugrzęznąć na starcie
Jak podaje gov.pl, zapewnienie przyłączenia do sieci jest częścią procesu inwestycyjno-budowlanego, który zwykle biegnie równolegle z przygotowaniem budowy. Ja patrzę na to bardzo prosto: jeśli prąd ma być na działce w odpowiednim momencie, formalności trzeba zacząć dużo wcześniej niż wtedy, gdy na placu stoi już ekipa z narzędziami.
Na początku sprawdzam trzy rzeczy. Po pierwsze, czy w pobliżu działki istnieje sieć niskiego napięcia i gdzie dokładnie przebiega. Po drugie, czy inwestor ma tytuł prawny do nieruchomości, bo bez tego wniosek może utknąć na samym wejściu. Po trzecie, czy miejsce przyszłego złącza i licznika nie będzie kolidowało z ogrodzeniem, bramą, zjazdem albo planowaną zabudową.
W praktyce opłaca się też od razu ustalić, czy potrzebujesz zasilania tylko na czas budowy, czy od razu rozwiązania docelowego. To drobna decyzja na papierze, ale w realnym harmonogramie potrafi zmienić cały układ prac. Z takim rozeznaniem można przejść do samej procedury bez improwizacji.

Jak wygląda procedura krok po kroku
Przyłączenie do sieci nie zaczyna się od kabla, tylko od wniosku. W wielu przypadkach to właśnie kolejność działań decyduje o tym, czy sprawa zamknie się w kilku tygodniach, czy rozleje na kilka miesięcy. Najważniejsze etapy wyglądają tak:
- Sprawdzenie warunków technicznych - ustalasz, gdzie jest najbliższa sieć, jaki typ przyłącza ma sens i jaką moc chcesz zamówić.
- Złożenie wniosku o warunki przyłączenia - dołączasz wymagane dokumenty i opisujesz planowaną inwestycję.
- Otrzymanie warunków i projektu umowy - operator wskazuje, co trzeba wykonać po twojej stronie i po swojej stronie.
- Podpisanie umowy przyłączeniowej - bez tego roboty nie ruszają dalej w uporządkowany sposób.
- Realizacja przyłącza i instalacji wewnętrznej - operator robi swoją część, a ty organizujesz instalację w budynku.
- Zgłoszenie gotowości i podpisanie umowy na dostawę energii - dopiero wtedy prąd zaczyna płynąć w trybie użytkowym.
Najczęstszy błąd polega na myleniu przyłącza z instalacją wewnętrzną. Przyłącze prowadzi energię do granicy nieruchomości albo do punktu wskazanego przez operatora, a instalacja w domu to już osobny zakres, za który odpowiada inwestor. To rozróżnienie porządkuje cały proces i ułatwia rozmowę z elektrykiem oraz wykonawcą.
Jeśli wniosek ma braki, operator zwykle wzywa do uzupełnienia, a czas rozpatrywania staje wtedy w miejscu. Dlatego lepiej poświęcić godzinę na sprawdzenie kompletu załączników niż potem czekać dodatkowe tygodnie. Gdy ta część jest dopięta, przechodzimy do dokumentów.
Jakie dokumenty i dane przygotować
Przy domach jednorodzinnych operatorzy zwykle oczekują bardzo podobnego zestawu informacji. W praktyce najwięcej czasu traci się nie na samym wniosku, ale na szukaniu brakujących danych albo poprawianiu szkicu działki. Zebrane wcześniej materiały skracają całą ścieżkę i ograniczają ryzyko korekt.
| Co przygotować | Po co jest potrzebne | Na co uważać |
|---|---|---|
| Tytuł prawny do nieruchomości | Potwierdza, że możesz ubiegać się o przyłączenie | Brak tego dokumentu często blokuje rozpatrzenie wniosku |
| Plan zabudowy lub szkic sytuacyjny | Pokazuje położenie budynku, działki i planowanego dostępu do sieci | Szkic powinien być czytelny, najlepiej z zaznaczoną granicą działki i drogą dojazdową |
| Planowana moc przyłączeniowa | Na jej podstawie operator wylicza warunki techniczne i koszt | Zbyt niska moc później oznacza zmianę warunków i kolejne formalności |
| Termin rozpoczęcia i zakończenia instalacji | Pomaga zsynchronizować prace operatora z budową domu | Warto podawać realistyczne daty, a nie „na wszelki wypadek” |
| Szacowane roczne zużycie energii | Pomaga dobrać rozwiązanie do rzeczywistych potrzeb domu | To nie jest formalność do odhaczenia - przydaje się przy ocenie skali inwestycji |
| Pełnomocnictwo, jeśli działa ktoś za ciebie | Umożliwia reprezentowanie inwestora przez projektanta, wykonawcę albo członka rodziny | Warto od razu sprawdzić, czy operator akceptuje własny wzór czy wymaga formularza |
Ile to kosztuje i co naprawdę podbija rachunek
Tu najłatwiej o złudzenie, że koszt da się podać jedną liczbą. W rzeczywistości opłata zależy od mocy, rodzaju przyłącza i długości odcinka od sieci do działki. Enea Operator podaje przykładowo stawkę 59,98 zł netto za 1 kW dla przyłącza kablowego i 17,07 zł netto za 1 kW dla napowietrznego, a po przekroczeniu 200 metrów dolicza 43,73 zł netto za każdy kolejny metr w wariancie kablowym oraz 32,30 zł netto w wariancie napowietrznym.
Żeby nie zostawiać tego w powietrzu, poniżej pokazuję prosty przykład rachunku dla mocy 12 kW:
| Wariant | Stawka bazowa | Przykład dla 12 kW | Kiedy to ma sens |
|---|---|---|---|
| Przyłącze kablowe | 59,98 zł netto/kW | 719,76 zł netto | Gdy zależy ci na rozwiązaniu docelowym i estetycznym |
| Przyłącze napowietrzne | 17,07 zł netto/kW | 204,84 zł netto | Gdy sieć w okolicy jest napowietrzna i liczy się prostszy start |
Do tego dochodzą jeszcze koszty, których wiele osób nie wpisuje do budżetu na początku: instalacja wewnętrzna w domu, rozdzielnia, pomiary, ewentualny projekt elektryczny i prace dodatkowe po stronie wykonawcy. W typowym wniosku dla domu jednorodzinnego nie wpłaca się zaliczki, bo taka opłata dotyczy raczej wyższych napięć i większych inwestycji. Największy wpływ na finalny rachunek ma jednak nie sama stawka za kilowat, tylko odległość od istniejącej infrastruktury oraz to, czy trzeba przekraczać 200 metrów trasy.
Jeżeli chcesz patrzeć na budżet rozsądnie, nie porównuj tylko „ile kosztuje prąd na działce”, ale też „ile kosztuje doprowadzenie go tam, gdzie naprawdę będzie potrzebny”. To prowadzi wprost do najczęstszych błędów, które wydłużają całą inwestycję.
Co najczęściej opóźnia podłączenie
Najwięcej problemów widzę w trzech obszarach: dokumentach, mocy i harmonogramie. Każdy z nich z osobna wygląda niewinnie, ale razem potrafią zatrzymać budowę na długo. Warto to złapać wcześniej, bo później poprawki są po prostu droższe.
- Brak kompletnego wniosku - jeśli plan zabudowy jest nieczytelny albo brakuje danych o działce, operator wezwie do uzupełnienia i sprawa stanie w miejscu.
- Zbyt mała moc przyłączeniowa - zaniżanie parametrów, żeby „wyszło taniej”, kończy się często późniejszą zmianą warunków i kolejnymi kosztami.
- Zła lokalizacja złącza - jeśli miejsce nie pasuje do ogrodzenia, podjazdu albo planowanej bramy, poprawki potrafią być uciążliwe.
- Za późne złożenie wniosku - wielu inwestorów odkłada formalności do momentu, gdy budowa już trwa, a to najgorszy możliwy moment.
- Niepodpisanie umowy w terminie - warunki i projekt umowy mają ograniczoną ważność, więc nie warto ich odkładać „na później”.
- Brak gotowości instalacji wewnętrznej - operator może wykonać swoją część, ale bez przygotowania domu nie będzie można przejść do końcowego uruchomienia.
Jeżeli sieć w okolicy jest słaba albo daleko od działki, procedura może się wydłużyć niezależnie od tego, jak sprawnie działasz ty. W takich sytuacjach czasem trzeba zmienić trasę przyłącza, czasem poczekać na rozbudowę sieci, a czasem rozważyć rozwiązanie tymczasowe na czas budowy. I właśnie tutaj pojawia się praktyczny wybór między wariantem kablowym a napowietrznym.

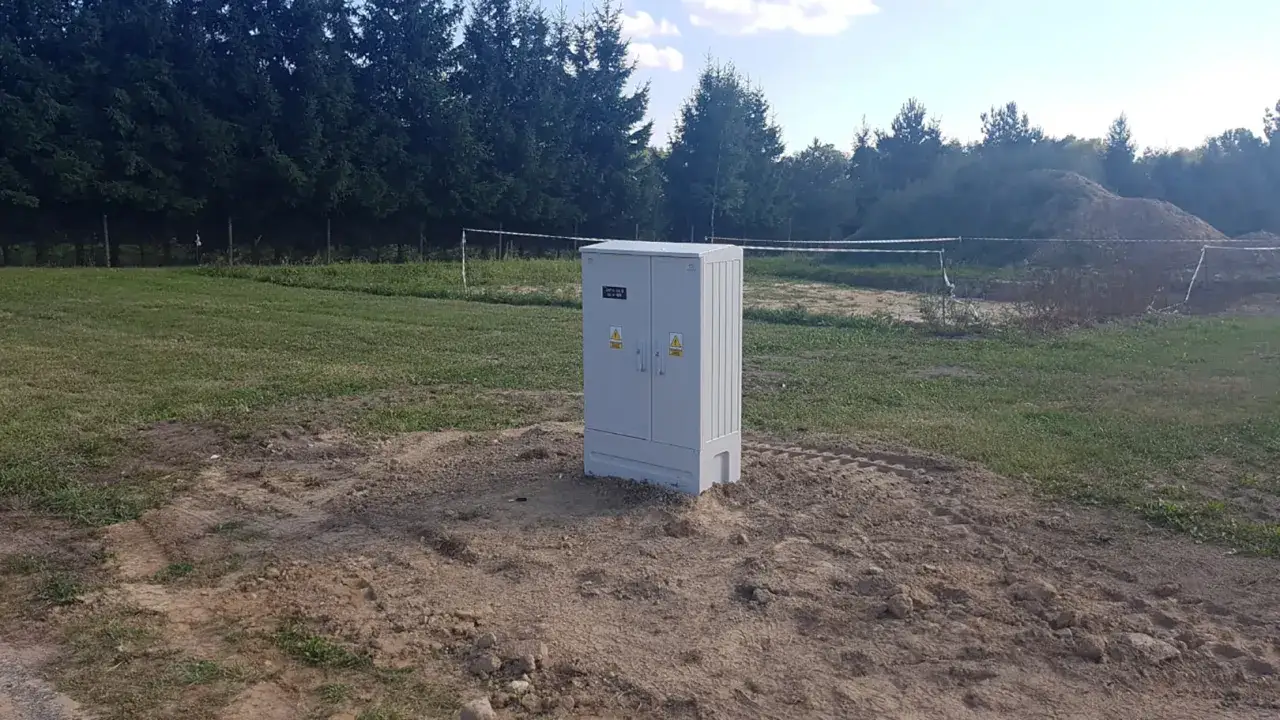

Kabel czy linia napowietrzna co zwykle lepiej sprawdza się na działce budowlanej
Na działkach budowlanych najczęściej skłaniam się ku przyłączu kablowemu, bo łatwiej je potraktować jako rozwiązanie docelowe. Jest mniej widoczne, lepiej znosi pogodę i zwykle lepiej współgra z ogrodzeniem, architekturą oraz późniejszym zagospodarowaniem terenu. Napowietrzne bywa tańsze i prostsze tam, gdzie istnieje już taka infrastruktura, ale częściej traktuje się je jako wariant przejściowy albo rozwiązanie wymuszone warunkami sieci.
| Cecha | Przyłącze kablowe | Przyłącze napowietrzne |
|---|---|---|
| Wygląd i porządek na działce | Lepszy, bo instalacja idzie pod ziemią | Gorszy, bo elementy są widoczne |
| Odporność na warunki pogodowe | Wysoka | Niższa, bardziej narażone na wiatr i oblodzenie |
| Typowy charakter inwestycji | Rozwiązanie docelowe | Często rozwiązanie prostsze lub tymczasowe |
| Wpływ na koszty | Zwykle wyższy | Zwykle niższy |
| Wygoda przy ogrodzeniu i podjeździe | Łatwiej ją przewidzieć w projekcie działki | Wymaga większej ostrożności przy prowadzeniu trasy |
Jeśli działka ma służyć do budowy domu na lata, a nie tylko do „postawienia czegoś na szybko”, zwykle lepiej myśleć o rozwiązaniu docelowym od razu. Napowietrzne ma sens wtedy, gdy sieć w okolicy już tak działa, budżet jest napięty albo potrzebujesz możliwie prostego zasilania na czas realizacji budowy. Ta decyzja dobrze pokazuje, że w przyłączeniu nie chodzi wyłącznie o sam prąd, ale też o to, jak ta infrastruktura ma się zachować przez następne lata.
Na koniec dopnij trzy rzeczy, zanim ruszy ekipa
Jeśli miałbym wskazać trzy elementy, które naprawdę robią różnicę, to wybrałbym lokalizację złącza, moc dobraną pod realne urządzenia i spójność między projektem domu a planem zasilania. W praktyce najwięcej problemów robi brak koordynacji między elektrykiem, wykonawcą ogrodzenia i osobą składającą wniosek. Każdy z nich widzi tylko swoją część, a inwestor zostaje z poprawkami.
Przed podpisaniem dokumentów sprawdź, czy licznik i skrzynka nie wypadną w miejscu kolizyjnym, czy przewidziałeś zasilanie trójfazowe oraz czy w rozdzielni zostanie miejsce na przyszłe obwody, na przykład pompę ciepła, fotowoltaikę albo ładowarkę samochodu. Warto też pilnować terminów ważności dokumentów i nie odkładać podpisu umowy przyłączeniowej na ostatnią chwilę, bo wtedy nawet najlepiej przygotowany wniosek potrafi stracić tempo.
Jeżeli dobrze poukładasz te trzy decyzje na początku, cały proces jest znacznie mniej nerwowy. A to w budowie bywa bezcenne, bo oszczędza nie tylko pieniądze, ale też kilka tygodni niepotrzebnego czekania.
