Odbiór instalacji elektrycznej – Kto podpisze i ile kosztuje?

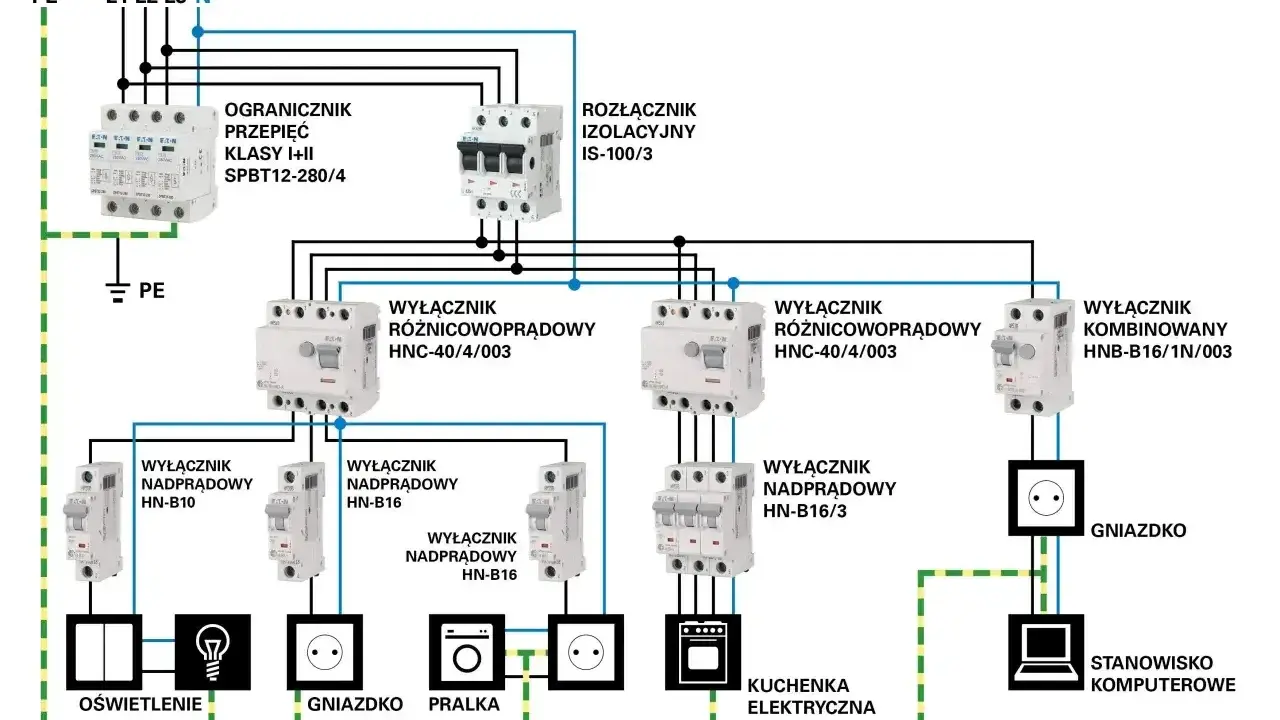

Schemat instalacji elektrycznej: oświadczenie o wykonaniu instalacji elektrycznej z zabezpieczeniami, wyłącznikami i podziałem na obwody oświetleniowe, gniazdka, pralkę, kuchnię i komputer.

Napisano przez

Kacper Zieliński

Opublikowano

6 kwi 2026

Spis treści

Prawidłowy odbiór instalacji elektrycznej decyduje nie tylko o bezpieczeństwie domowników, ale też o tym, czy budowa przejdzie bez zbędnych poprawek i opóźnień. Oświadczenie o wykonaniu instalacji elektrycznej jest w praktyce potwierdzeniem, że instalacja została sprawdzona, zmierzona i nadaje się do użytkowania. W tym tekście pokazuję, kiedy taki dokument ma znaczenie, kto może go podpisać, co powinien zawierać i ile zwykle kosztuje jego przygotowanie.

Skupiam się na realiach budowy i odbioru domu lub mieszkania w Polsce, więc znajdziesz tu nie teorię, tylko konkrety przydatne przy końcówce inwestycji, kontakcie z elektrykiem i kompletowaniu papierów do urzędu albo operatora sieci.

Najważniejsze rzeczy, które warto mieć pod ręką przed odbiorem instalacji

  • W wielu sytuacjach ważniejszy od samego „oświadczenia” jest protokół badań i sprawdzeń z wynikami pomiarów.
  • Przy zawiadomieniu o zakończeniu budowy domu jednorodzinnego przepisy nie zawsze wymagają dołączenia pełnego pakietu dokumentów instalacyjnych.
  • To, kto podpisuje dokument, ma znaczenie: liczą się kwalifikacje do pomiarów i odpowiedzialności za kontrolę, a nie sam fakt montażu przewodów.
  • Najczęstsze pomiary to rezystancja izolacji, ciągłość przewodów ochronnych, test wyłączników RCD i sprawdzenie skuteczności ochrony przeciwporażeniowej.
  • Za odbiór i pomiary w mieszkaniu zwykle płaci się kilkaset złotych, a w domu jednorodzinnym najczęściej więcej, zależnie od liczby obwodów i zakresu badań.

Kiedy ten dokument rzeczywiście jest potrzebny

W praktyce ten temat pojawia się na finiszu budowy, przy odbiorze lokalu od dewelopera albo wtedy, gdy trzeba uruchomić zasilanie po wykonaniu nowej instalacji. Z prawnego punktu widzenia najbliżej temu do protokołów badań i sprawdzeń instalacji, które dołącza się do zawiadomienia o zakończeniu budowy lub do wniosku o pozwolenie na użytkowanie. Właśnie dlatego temat bywa mylony: jedni mówią o oświadczeniu, inni o protokole, a jeszcze inni o dokumencie dla zakładu energetycznego.

Jest tu jednak ważny szczegół. Przy zawiadomieniu o zakończeniu budowy budynku mieszkalnego jednorodzinnego przepisy zwalniają inwestora z obowiązku dołączania części dokumentów z art. 57 Prawa budowlanego, w tym protokołów badań i sprawdzeń instalacji elektrycznej. Nie oznacza to jednak, że pomiarów nie trzeba robić. Oznacza tylko tyle, że w wielu domach jednorodzinnych ten dokument nie jest formalnym załącznikiem do zakończenia budowy, choć nadal bywa potrzebny przy odbiorze technicznym, przyłączeniu do sieci albo późniejszej sprzedaży nieruchomości.

W praktyce ja patrzę na to tak: jeśli dokument ma potwierdzać bezpieczeństwo i zgodność wykonania, warto go mieć niezależnie od tego, czy urząd zażąda go od razu. To właśnie dlatego dobrze odróżnić papier potrzebny do urzędu od dokumentu, którego oczekuje operator sieci. Następny krok to ustalenie, kto może taki dokument podpisać.

Nie myl protokołu odbioru z formularzem dla operatora sieci

Dokument Co potwierdza Kto go zwykle podpisuje Gdzie ma znaczenie
Protokół badań i sprawdzeń instalacji Wyniki pomiarów i ocenę techniczną instalacji Osoba z odpowiednimi kwalifikacjami do pomiarów i kontroli Odbiór budynku, dokumentacja powykonawcza, archiwum inwestora
Oświadczenie o prawidłowości wykonania instalacji Że instalacja została wykonana zgodnie z projektem i zasadami wiedzy technicznej Najczęściej wykonawca lub osoba kontrolująca instalację Proces odbioru, załączenie do dokumentów budowy
Oświadczenie wymagane przez operatora Gotowość instalacji do przyłączenia lub uruchomienia zasilania Według wymagań konkretnego operatora Przyłączenie obiektu do sieci elektroenergetycznej

To rozróżnienie ma znaczenie, bo operatorzy sieci często używają własnych formularzy i własnych nazw. W jednym miejscu zobaczysz „oświadczenie o stanie instalacji”, w innym „oświadczenie o gotowości instalacji do przyłączenia”. Treść bywa podobna, ale nie zawsze identyczna, więc nie warto zakładać, że jeden wzór załatwia wszystko.

Jeśli ktoś mówi Ci, że „wystarczy sam podpis elektryka”, dopytaj, do czego ma wystarczyć. Inny dokument idzie do urzędu, inny do operatora sieci, a jeszcze inny zostaje w aktach inwestycji. Skoro typów dokumentów jest kilka, kluczowe staje się pytanie, kto może je podpisać.

Kto może podpisać dokument i dlaczego to nie jest formalność

Tu najczęściej pojawia się najwięcej nieporozumień. Nie każdy elektryk, który potrafi położyć przewody, może od ręki podpisać dokument potwierdzający poprawność instalacji. Liczy się zakres kwalifikacji, odpowiedzialność za kontrolę oraz to, czy dana osoba ma prawo wykonywać pomiary i ocenić ich wynik.

W praktyce spotyka się dwa poziomy uprawnień. Pierwszy to kwalifikacje potrzebne do wykonania i sprawdzenia instalacji, zwykle w obszarze dozoru i pomiarów. Drugi to uprawnienia budowlane w specjalności instalacyjnej w zakresie sieci, instalacji i urządzeń elektrycznych i elektroenergetycznych, które mają znaczenie przy bardziej formalnych odbiorach i dokumentacji budowlanej. To nie są synonimy, więc nie warto ich mieszać.

Ja zwracam uwagę na trzy rzeczy:

  • czy podpisujący ma kwalifikacje do przeprowadzenia pomiarów, a nie tylko do montażu,
  • czy jego dane i numer uprawnień są czytelne na dokumencie,
  • czy zakres potwierdzenia odpowiada temu, co faktycznie wykonano w budynku.

W większych inwestycjach, a czasem także przy domach budowanych przez kilku wykonawców, dobrze jest rozdzielić montaż od kontroli. Taki układ jest prostszy do obrony, jeśli ktoś później będzie pytał o odpowiedzialność za błędy. A skoro mamy już jasność co do osoby podpisującej, czas sprawdzić, co dokładnie powinno znaleźć się w komplecie dokumentów.

Co powinno się znaleźć w komplecie dokumentów

Nie ma jednego uniwersalnego wzoru, który będzie wyglądał identycznie u każdego wykonawcy, w każdym urzędzie i u każdego operatora. Są za to elementy, bez których taki dokument zwykle wygląda podejrzanie albo po prostu jest niepełny. Najważniejsze są dane obiektu, zakres instalacji i twarde wyniki pomiarów.

Element Po co jest potrzebny Co sprawdzić przy odbiorze
Dane obiektu i inwestora Łączą dokument z konkretnym budynkiem lub lokalem Adres, numer działki, numer lokalu, nazwa inwestycji
Zakres instalacji Pokazuje, czego dotyczy odbiór Czy obejmuje całą instalację, czy tylko część obwodów albo rozdzielnicę
Wyniki pomiarów Potwierdzają bezpieczeństwo i poprawność działania Rezystancja izolacji, ciągłość przewodów ochronnych, test RCD, skuteczność ochrony przeciwporażeniowej
Wniosek końcowy Jasno mówi, czy instalacja nadaje się do użytkowania Czy jest zapis o braku zastrzeżeń, czy wskazano usterki i konieczność poprawek
Podpis i numer uprawnień Uwiarygadniają dokument Imię i nazwisko, pieczęć, numer kwalifikacji lub uprawnień, data
Załączniki Ułatwiają weryfikację Protokoły pomiarowe, kopie uprawnień, czasem schemat lub dokumentacja powykonawcza

Warto też wiedzieć, jakie pomiary najczęściej pojawiają się w takim komplecie. Rezystancja izolacji pokazuje, czy przewody nie mają uszkodzeń. Wyłącznik różnicowoprądowy, czyli RCD, ma odłączyć zasilanie przy niebezpiecznym upływie prądu. Z kolei impedancja pętli zwarcia sprawdza, czy zabezpieczenia zadziałają wystarczająco szybko przy zwarciu. To już nie są kosmetyczne detale, tylko podstawa bezpieczeństwa całego domu.

Jeśli w budynku jest też instalacja odgromowa, uziemienie albo kilka rozdzielnic, zakres papierów rośnie. Właśnie dlatego dobrze przygotowany komplet dokumentów oszczędza czas później, a nie tylko wygląda poprawnie na pierwszej stronie. Gdy dokumentacja jest już jasna, przechodzę do samego przebiegu odbioru.

Jak wygląda odbiór instalacji krok po kroku

Dobry odbiór nie zaczyna się od podpisu, tylko od sprawdzenia, czy instalacja jest gotowa do badania. Im wcześniej wyłapiesz braki, tym mniej zapłacisz za poprawki. Najgorszy scenariusz to sytuacja, w której wszystko jest zasłonięte tynkiem, sufitem albo zabudową i dopiero wtedy wychodzą błędy w obwodach.

  1. Najpierw robi się oględziny instalacji i porównuje wykonanie z projektem lub ustaleniami z wykonawcą.
  2. Później przeprowadza się pomiary i testy zabezpieczeń, zwykle dla każdego obwodu osobno.
  3. Jeśli coś nie gra, instalację poprawia się przed podpisaniem dokumentu, a nie po fakcie.
  4. Dopiero na końcu powstaje protokół i ewentualne oświadczenie do urzędu, operatora albo do akt inwestycji.
  5. Na koniec warto zachować kopię wszystkich papierów razem z dokumentacją powykonawczą.

Na małym mieszkaniu sam przegląd i pomiary potrafią zamknąć się w 1-2 godzinach. W domu jednorodzinnym zwykle zajmuje to kilka godzin, bo dochodzą kolejne obwody, rozdzielnice, garaż, ogród, czasem odgromówka i dodatkowe zabezpieczenia. Najwięcej czasu zabiera jednak nie samo mierzenie, tylko poprawianie błędów, jeśli instalacja była robiona w pośpiechu. Gdy wiesz już, jak wygląda procedura, łatwo oszacujesz też koszt całej operacji.

Ile kosztuje przygotowanie dokumentów i pomiarów

W praktyce płaci się nie za jeden papier, tylko za badanie instalacji, sporządzenie protokołu i odpowiedzialność osoby podpisującej. Na rynku najczęściej spotyka się kwoty rzędu kilkuset złotych za prostsze zlecenia, a przy domu jednorodzinnym cena rośnie wraz z liczbą obwodów i zakresem pomiarów. Najuczciwiej patrzeć na to jak na koszt bezpieczeństwa, a nie tylko formalności.

Zakres Typowy przedział kosztów Co podnosi cenę
Kawalerka lub małe mieszkanie około 200-400 zł Duża liczba obwodów, dojazd, potrzeba dodatkowych pomiarów
Mieszkanie 2-3 pokojowe około 300-600 zł Więcej gniazd, więcej RCD, dodatkowa rozdzielnica
Dom jednorodzinny około 400-900 zł Powierzchnia domu, garaż, ogród, instalacja odgromowa, liczba obwodów
Większy dom lub rozbudowana instalacja 1000 zł i więcej Rozległa sieć obwodów, kilka rozdzielnic, dodatkowe pomiary i powtórne wizyty

Jeśli ktoś proponuje podejrzanie niską cenę, dopytałbym od razu, co dokładnie obejmuje. Sama kartka z podpisem bez pomiarów niewiele wnosi. Dla mnie sens ma tylko taki odbiór, który rzeczywiście sprawdza instalację, a nie jedynie ją „odznacza”. Na tym etapie najłatwiej oszczędzić nie na jakości, tylko na poprawkach, jeśli wszystko zrobisz we właściwej kolejności.

Najczęstsze błędy, które opóźniają odbiór

Najwięcej problemów widzę nie w samej instalacji, ale w dokumentach i organizacji. Część inwestorów zakłada, że podpis będzie tylko formalnością, a potem okazuje się, że czegoś brakuje, coś nie zgadza się z adresem albo wykonawca nie ma właściwych kwalifikacji do podpisania protokołu. To drobiazgi, które potrafią zatrzymać odbiór na kilka dni lub dłużej.

  • Brak pełnych danych budynku, lokalu albo działki.
  • Podpis osoby, która nie ma kwalifikacji do pomiarów lub nie obejmuje jej zakres wymaganej odpowiedzialności.
  • Brak wyników badań, a jedynie ogólne zdanie, że instalacja „została wykonana poprawnie”.
  • Zbyt ogólny opis zakresu, bez wskazania, czy chodzi o całość instalacji, czy tylko jej fragment.
  • Odbiór przed zakończeniem wszystkich obwodów, rozdzielnic i osprzętu.
  • Pominięcie RCD, uziemienia albo ochrony przeciwporażeniowej, bo „to później się sprawdzi”.
  • Mieszanie dokumentów dla urzędu z formularzami wymaganymi przez operatora sieci.
  • W budynkach wielorodzinnych brak wskazania, którego lokalu dotyczą protokoły.

Przy inwestycjach deweloperskich i zakupie lokalu od sprzedającego zawsze sprawdzam, czy dokumenty są przypisane do konkretnej części obiektu. Zdarza się, że ktoś ma papier dla całego budynku, a potrzebuje potwierdzenia dla swojego mieszkania albo odwrotnie. To też jest powód, dla którego warto zachować porządek w teczce z dokumentacją. I właśnie do tego prowadzi ostatnia rzecz, o której często zapomina się po odbiorze.

Co zachować po odbiorze, żeby później nie szukać papierów

Po zakończeniu budowy albo uruchomieniu instalacji łatwo odłożyć dokumenty „na później”, a potem trudno je odnaleźć, gdy pojawia się sprzedaż nieruchomości, awaria, ubezpieczenie albo kontrola okresowa. Ja zawsze namawiam, żeby od razu złożyć wszystko w jednym miejscu: oświadczenie, protokoły pomiarów, kopie uprawnień, schematy i ewentualne poprawki wprowadzone po badaniach.

  • Zachowaj pełny komplet protokołów z datą i podpisem.
  • Dołóż kopię dokumentu osoby, która wykonywała pomiary, jeśli był wymagany.
  • Przechowuj schemat rozdzielni i opis obwodów, nawet jeśli wydaje się zbędny.
  • Dodaj zdjęcia instalacji przed zakryciem ścian, sufitu lub zabudowy.
  • Nie wyrzucaj korespondencji z wykonawcą, jeśli po odbiorze były poprawki.

To ma znaczenie także później, bo obiekty budowlane podlegają okresowym kontrolom, a instalacja elektryczna i piorunochronna powinna być sprawdzana co najmniej raz na 5 lat. Dobrze uporządkowana dokumentacja skraca rozmowę z kolejnym elektrykiem i ułatwia wykazanie, co zostało zrobione od początku inwestycji. Jeśli miałbym zostawić jedną praktyczną radę, brzmiałaby prosto: nie traktuj tego papieru jak jednorazowej formalności, tylko jak część stałej dokumentacji domu, która jeszcze nieraz się przyda.

FAQ - Najczęstsze pytania

Oświadczenie lub protokół badań powinien podpisać elektryk posiadający odpowiednie kwalifikacje do pomiarów i kontroli instalacji, a nie tylko do jej montażu. Ważne są jego uprawnienia oraz zakres odpowiedzialności.

Nie zawsze. Przy zakończeniu budowy domu jednorodzinnego przepisy mogą zwalniać z obowiązku dołączania pełnych protokołów do urzędu, ale dokument jest często potrzebny przy przyłączeniu do sieci lub późniejszej sprzedaży nieruchomości.

Koszt zależy od wielkości obiektu i zakresu pomiarów. Dla małego mieszkania to około 200-400 zł, dla domu jednorodzinnego 400-900 zł lub więcej. Cena obejmuje badanie, sporządzenie protokołu i odpowiedzialność wykonawcy.

Protokół badań i sprawdzeń potwierdza wyniki pomiarów i ocenę techniczną instalacji. Oświadczenie dla operatora to zazwyczaj formularz potwierdzający gotowość instalacji do przyłączenia, często z jego własnymi wymaganiami.

Należy zachować pełny komplet protokołów z datą i podpisem, kopię uprawnień osoby wykonującej pomiary, schemat rozdzielni, opis obwodów oraz ewentualne zdjęcia instalacji przed zakryciem. To ważne dla przyszłych kontroli i sprzedaży.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

oświadczenie o wykonaniu instalacji elektrycznej protokół odbioru instalacji elektrycznej koszt odbioru instalacji elektrycznej kto może podpisać protokół elektryczny dokumentacja instalacji elektrycznej

Udostępnij artykuł

Kacper Zieliński

Kacper Zieliński

Nazywam się Kacper Zieliński i od ponad pięciu lat zajmuję się rynkiem nieruchomości oraz inwestycjami budowlanymi. Na co dzień analizuję aktualne trendy w branży, co pozwala mi na dostarczanie czytelnikom rzetelnych i użytecznych informacji. W swoich tekstach skupiam się na uproszczeniu skomplikowanych zagadnień, aby każdy mógł zrozumieć istotę omawianych tematów. Zależy mi na tym, aby moje analizy były oparte na wiarygodnych źródłach i dokładnej weryfikacji danych, co buduje zaufanie do prezentowanych treści. Wierzę, że dobrze poinformowani inwestorzy mają większe szanse na sukces w dynamicznie zmieniającym się świecie nieruchomości.

Napisz komentarz
